最終処分場/一般廃棄物クローズドシステム(山口県)

施工場所山口県
発注者周防大島町
完成時期2007年
諸元埋立面積2,700m²
埋立容量16,000m³
遮水構造2重シート(HDPEシート)
被覆構造鉄骨造、折板屋根
  • 廃棄物埋立地に被覆屋根を設けたクローズドシステム最終処分場です。
  • 浸出水処理水は、埋立地内の散水に利用し、自然環境に放流しない完全循環型としています。
  • 底盤部にはシートの中間に排水材を配置し、万一のシート破損時に直ちに異常を確認できます。

 (仮)周防大島町一般廃棄物クローズドシステム最終処分場は、破砕残渣やセメント原料化不適物を埋立処分する管理型処分場です。この処分場は、同町内の瀬戸内海に面した臨海部に建設されます。
 このため、周辺環境や景観との調和を目指した最先端の被覆型構造(CS:クローズドシステム)が採用されており、クローズドシステム処分場としては全国で40番目の工事となります。

工事概要

工事件名循環型社会形成推進事業最終処分場整備(建築・土木造成)工事
発注者周防大島町長
設計・施工管理東和科学株式会社
施工業者飛島建設・大島建設特定建設工事共同企業体
工事場所山口県大島郡周防大島町大字西安下庄地内
工期平成17年9月23日~平成19年11月30日
埋立面積2,700m²
埋立容量16,000m³
埋立期間15年

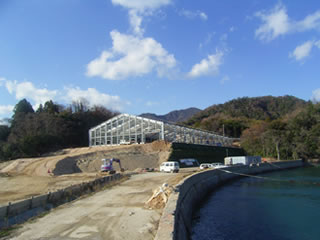

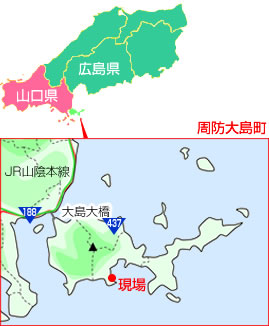

(仮)周防大島町一般廃棄物クローズドシステム最終処分場の工事場所

工事場所

貯留構造物造成工事(切土:13,500m³、盛土:11,800m³)
地盤改良工(SCP、23,840m)
補強土壁工(14,130m²)
貯留槽(W90.0×D29.2×H7.8m)
被覆設備建屋(W93.8×D34.0×H12.8(7.5)m)
構造(鉄骨造、折板葺)
基礎(コンクリート杭(一部))
設備(散水設備、消火栓、換気設備、etc.)
遮水工遮水シート(HDPE、t=1.5mm、8,690m²)
保護マット(耐候性:2,280m²、短繊維:10,760m²)
水平排水材(2,070m²)
浸出水集排施設浸出水集排水管(φ150~200mm:220m)
埋立ガス処理施設竪型ガス抜き管(φ200mm:2箇所)、
法面ガス抜き管(板状:94m)
浸出水処理設備浸出水調整槽(24.6m³)
処理能力(6.3m³/day)
散水槽兼消火水槽(33.2m³)
無放流処理方式(生物処理+凝集沈殿+砂ろ過+滅菌)
管理施設モニタリング井戸(2箇所)
道路設備搬入道路、外周道路、場内道路

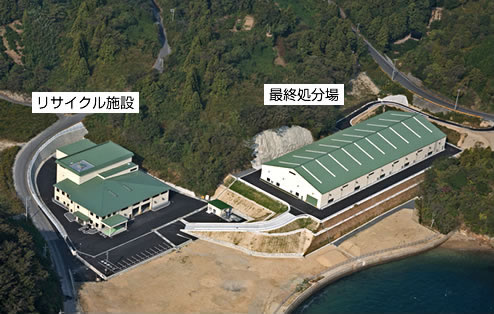

(仮)周防大島町一般廃棄物クローズドシステム最終処分場 工事全景

工事全景
